甘特圖製作完整教學:Excel 4 步驟、產生器推薦與應用場景總整理

甘特圖製作完整教學:Excel 4 步驟、產生器推薦與應用場景總整理

文章目錄

專案卡關、進度失控、任務分配不均——這些問題背後,往往缺少一張清楚的甘特圖。甘特圖製作看似繁瑣,但只要掌握正確方法,不論是用 Excel、線上產生器還是專案管理工具,都能快速建出一張讓全團隊同步進度的時程表。本文從零開始,帶你了解 Excel 4 步驟建立甘特圖、推薦 5 款主流甘特圖產生器,並整理 5 大應用場景,讓你選對工具、用對方法。

人物用筆電看甘特圖儀表板,顯示專案時程與任務進度條

一、什麼是甘特圖?為何它是專案管理的必備工具

甘特圖(Gantt Chart)由美國工程師 Henry Laurence Gantt 於 1917 年提出,是一種以橫軸條狀表示「任務時間軸」的視覺化圖表。每一條橫條代表一項任務,左端是開始日期,橫條的長度代表持續天數,讓你一眼看出哪些任務在同時進行、哪些存在先後依賴關係。

相較於 Kanban 看板或純 To-do list,甘特圖最大的優勢在於時間維度——不只告訴你「有哪些事要做」,更清楚標示「什麼時候要做完」。這對跨部門協作、多任務並行的行銷活動或產品發布計畫,尤其關鍵。

甘特圖的 3 大核心優點

  • 進度追蹤:隨時掌握每項任務的達成率,提前發現延遲風險
  • 資源平衡:視覺化呈現各成員工作量,避免部分人超載、部分人閒置
  • 依賴管理:清楚標示前後置任務關係,找出影響整體進度的關鍵路徑

甘特圖的 3 個常見限制

  • 初始建置耗時:任務細節越多,初期設定越花時間;任務變動時需逐一調整
  • 工具切換成本:若甘特圖工具與其他溝通軟體不整合,管理者需手動彙整資料
  • 專案規模擴大易失控:任務數超過 30-50 項後,畫面容易顯得雜亂,可讀性下降

二、甘特圖製作前必知的 3 大要素

在打開 Excel 或任何甘特圖產生器之前,先把這三件事想清楚,可以節省大量來回修改的時間:

1. 定義每項任務的時間範圍

每個任務需要兩個數字:開始日期持續天數(而非結束日期)。用「持續天數」比用「結束日期」更彈性,因為當前置任務延誤時,只需調整開始日期,持續天數不變,後續任務自動順延。

2. 任務命名要精準,排列要有邏輯

任務名稱以「動詞+對象」格式最清晰,例如「撰寫落地頁文案」優於「文案」。排列順序建議按執行先後,將依賴關係明顯的任務相鄰放置,方便識別瓶頸。

3. 持續優化,及時刪減已完成任務

甘特圖是活的文件,不是一次性報告。已完成任務若不清除或標記,長期下來圖表會越來越難閱讀。建議每週 review 一次,刪減完成項目、調整剩餘任務的時間區間。

三、Excel 甘特圖製作:4 步驟從零建立(含 excel甘特圖範本說明)

Excel 是最普及的甘特圖製作工具,不需要額外付費訂閱,只要掌握以下 4 個步驟,就能做出一張專業的 excel甘特圖。

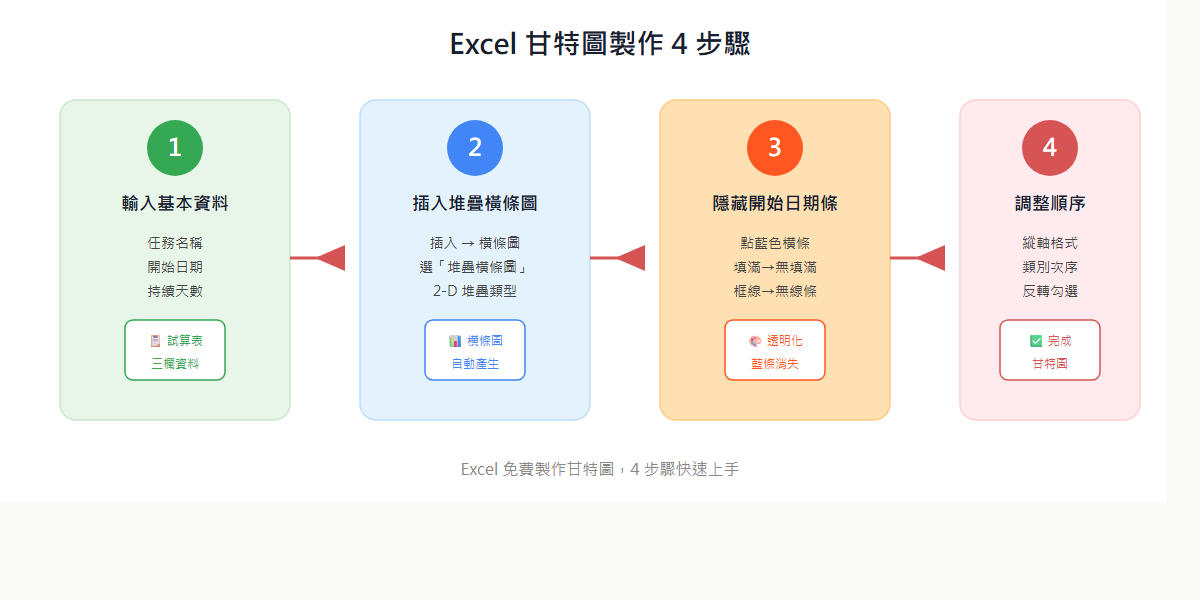

Excel 甘特圖製作四個步驟:輸入資料、插入圖表、隱藏橫條、調整順序

步驟一:輸入基本資料

在 Excel 工作表中建立三欄資料:任務名稱開始日期持續天數。開始日期建議直接輸入日期格式(如 2026/5/1),持續天數輸入數字即可。建議先把所有任務列出,再統一填入時間,更容易掌握整體時程。

步驟二:插入堆疊橫條圖

選取「任務名稱」與「開始日期」、「持續天數」三欄資料後,點選上方選單「插入」→「橫條圖」→「堆疊橫條圖(2-D 堆疊)」。此時 Excel 會生成一張橫條圖,橫條由兩個部分組成:左側藍色代表開始日期(從基準日計算的天數),右側橘色代表持續天數。

步驟三:隱藏開始日期橫條

點選圖表中藍色(開始日期)橫條,按右鍵選「資料數列格式」,將填滿設為「無填滿」、框線設為「無線條」。這樣藍色部分就會消失,只剩下橘色的持續天數橫條懸浮在正確位置,視覺上就形成甘特圖效果。

步驟四:調整任務順序與格式

此時任務可能是倒序排列(最後一項在最上方)。點選縱軸(任務名稱軸)→「座標軸格式」→ 勾選「類別次序反轉」,任務順序即可正常顯示。接著可以調整橫條顏色、新增資料標籤顯示天數,以及設定橫軸的日期範圍,讓圖表更易讀。

Excel 甘特圖範本推薦

如果不想從頭建立,Microsoft 官方提供以下幾款免費的 excel甘特圖範本,可直接在 Excel 範本庫搜尋下載:

範本名稱 適用情境 特色
Simple Gantt Chart 一般小型專案 操作直觀,格式簡潔
甘特圖專案規劃工具 中大型專案管理 含資源分配欄位,格式完整
Date Tracker Gantt Chart 需精確追蹤日期的專案 自動依日期著色,進度一目了然
Agile 甘特圖 軟體開發 / 敏捷團隊 以 Sprint 為單位規劃,適合迭代型工作

四、5 款主流甘特圖產生器推薦(2026 年更新)

如果你需要團隊協作、即時同步,或是 Excel 操作對你來說太繁瑣,以下 5 款甘特圖產生器是目前市面上最常被推薦的選項:

1. Canva — 最適合行銷設計人員

Canva 提供超過 20 款甘特圖範本,完全免費、無需安裝,直接在瀏覽器操作即可。拖曳式介面對設計背景的人非常友善,輸出成 PDF 或 PNG 方便提案使用。缺點是協作功能相對簡單,不適合複雜的任務依賴管理。

2. ClickUp — 最靈活的全方位專案管理平台

ClickUp 的甘特圖視圖支援任務依賴設定、里程碑標記、資源負載分析,2026 年版更整合 AI 助手,可自動根據任務優先序調整時程建議。免費版已含基本甘特圖功能,適合需要整合任務管理與甘特圖的中小型團隊。

3. Jira — 最適合軟體開發團隊

Jira 的 Roadmap 功能(即甘特圖視圖)直覺顯示 Epic 與 Story 之間的依賴關係,對敏捷開發流程支援最完整。與 Confluence、Bitbucket 深度整合,是技術團隊的首選。免費版限 10 名成員以內。

4. FigJam — 最適合視覺化腦力激盪

FigJam 提供數百種免費範本,包含甘特圖、時間軸、工作流程圖。與 Figma 無縫整合,適合設計師與 PM 共同規劃專案。免費版限 3 個專案、1 個 FigJam 文件,適合個人使用或小型合作。

5. Notion — 最適合知識型工作者

Notion 的 Timeline 視圖即為甘特圖功能,可與資料庫、文件緊密連結。2026 年 Notion AI 升級後,可直接用自然語言新增任務並自動排入時程。對已有 Notion 工作空間的團隊,Timeline 是最低阻力的甘特圖解決方案。

五、甘特圖 5 大應用場景:從活動規劃到行銷內容排程

甘特圖不只是 IT 專案的工具,以下 5 個場景都是實際高頻應用:

1. 活動甘特圖範例 — 行銷活動與展覽規劃

行銷活動通常涉及跨部門協作:設計、文案、媒體採購、社群、活動現場各有各的任務線。用甘特圖把每個環節的截止時間攤開,不僅讓主管一眼掌握全局,也讓各小組清楚自己的工作窗口。典型的活動甘特圖範例會涵蓋「企劃確認 → 素材製作 → 媒體排期 → 活動執行 → 效果回報」五大階段。

2. 產品上市規劃

從市調、產品開發、測試、行銷備料到正式上市,每個環節都有前後依賴關係。甘特圖讓 PM 清楚哪個環節是瓶頸,在時間壓縮時優先調整不影響關鍵路徑的任務。

3. 內容行銷與 SEO 計畫追蹤

這是戰國策最常協助客戶建立的應用場景。一份完整的內容行銷甘特圖涵蓋:關鍵字研究 → 文章規劃 → 初稿撰寫 → 編輯校稿 → SEO 優化 → 發布 → 成效追蹤,搭配月度或季度時間軸,讓行銷長能隨時掌握整體內容產出節奏。

4. 建案與施工時程管理

裝潢或建案的各個階段環環相扣(拆除 → 水電 → 泥作 → 木工 → 油漆 → 清潔),任何一個環節延誤都會連動影響後續。甘特圖讓工班排程一目了然,業主也能即時掌握工程進度。

5. 大型活動籌備(婚禮、年會、發表會)

場地確認、賓客名單、流程腳本、彩排、餐飲安排……婚禮或年會的籌備任務數量龐大且時間跨度長。甘特圖幫助籌備小組在數個月前就看清哪些事項有「死線」,避免遺漏。

常見問題 FAQ

1. 甘特圖製作用 Excel 還是線上工具比較好?

Excel 適合個人或小型專案,不需要付費、離線可用,但協作與即時同步功能較弱。如果你的專案涉及多人協作或需要任務依賴管理,建議選用 ClickUp、Notion 或 Jira 等線上甘特圖產生器,可大幅減少版本混亂的問題。

2. excel甘特圖製作完成後,要怎麼更新進度?

最常見的做法是「新增完成度欄位」,並用條件式格式設定顏色變化(如完成 100% 顯示綠色)。也可以新增「實際完成日」欄位,與計畫日期並排比較,方便追蹤延遲狀況。每次更新只需修改持續天數或開始日期,圖表會自動跟著更新。

3. 甘特圖和看板(Kanban)有什麼差別?應該選哪個?

甘特圖強調時間軸,適合有明確截止日期、任務有前後依賴關係的專案(如活動企劃、產品上市)。Kanban 看板強調狀態流轉(待辦 → 進行中 → 完成),適合持續性、循環型的工作流程(如客服處理、Bug 修復)。兩者可以並用——用甘特圖做整體時程規劃,再用 Kanban 管理日常執行狀態。

4. 有沒有免費的甘特圖範本 Excel 可以直接下載?

有。Microsoft 官方範本庫提供多款免費的 excel甘特圖範本,在 Excel 中點選「檔案」→「新增」→ 搜尋「Gantt」即可找到。此外,Canva 也有網頁版的免費甘特圖範本,可直接在瀏覽器編輯後匯出。

5. 甘特圖適合用來管理 SEO 或行銷內容計畫嗎?

非常適合。行銷內容計畫通常有固定的發布週期與多人分工(寫手、編輯、設計、上稿),甘特圖可以清楚標示每篇文章從「關鍵字研究」到「發布上線」的各個節點與負責人。搭配 Google Sheets 或 Notion 的時間軸視圖,可以讓整個內容行銷團隊在同一份文件上協作。

6. 甘特圖軟體 excel 和 ClickUp 哪個更適合中小企業?

預算有限的中小企業,建議先從 Excel 免費範本起步,熟悉甘特圖操作邏輯後,再考慮升級到 ClickUp 免費版(已含甘特圖視圖、任務依賴、基本自動化)。ClickUp 免費版對多數中小企業來說功能已相當充足,付費版主要補強進階自動化與 AI 功能。

結論:選對甘特圖工具,專案管理才能真正落地

甘特圖製作的核心不在於用哪套工具,而在於把任務、時間、負責人三個維度整合到同一個視覺化框架裡。無論你選擇 Excel 4 步驟手動建立、套用現成的 excel甘特圖範本,還是採用 ClickUp、Notion 等線上甘特圖產生器,關鍵都是「持續維護」——一張不更新的甘特圖,很快就會失去參考價值。

對行銷團隊而言,甘特圖還有一個常被忽略的價值:它是向主管或客戶報告進度最直觀的工具。一張清晰的活動甘特圖範例,往往比三頁文字報告更有說服力,也能在提案現場快速取得共識。

但好的專案規劃只是起點。真正讓行銷投資產生複利效果的,是讓你的內容和品牌被 Google 與 AI 搜尋引擎持續看見。如果你的行銷計畫中還缺少 SEO 與 AI 內容策略這一塊,歡迎了解戰國策的 AEO × GEO × SEO 整合服務——從關鍵字規劃、結構化內容到 AI 引用優化,我們幫你把每一份行銷努力最大化。

選擇戰國策的五大優勢

  1. SEO關鍵字優化規劃 → 找出高潛力、高轉換率的詞庫,避免無效操作
  2. AI內容行銷優化 → 打造能被 Google 與 AI(ChatGPT、Perplexity)引用的結構化內容
  3. 技術 SEO → Schema、網站速度、行動體驗全面提升
  4. 外部連結建設 → 提升網站權重,建立長期穩定流量
